En Ingesprin E.P.C. tratamos cada proyecto como un ejercicio de ingeniería integral. El dimensionamiento correcto es la diferencia entre una planta que produce de forma óptima y una que genera pérdidas o incumple normativa.
Perfil de Demanda y Potencia Contratada
Analizamos la curva horaria de consumo (8760 puntos/año), identificamos picos y valles de carga y calculamos el porcentaje de autoconsumo esperado para distintas potencias instaladas.
📌 Normativa clave: Para acogerse a compensación simplificada, la potencia nominal del inversor debe ser ≤ potencia contratada (RD 244/2019, Art. 3).
Estudio de Emplazamiento y Radiación

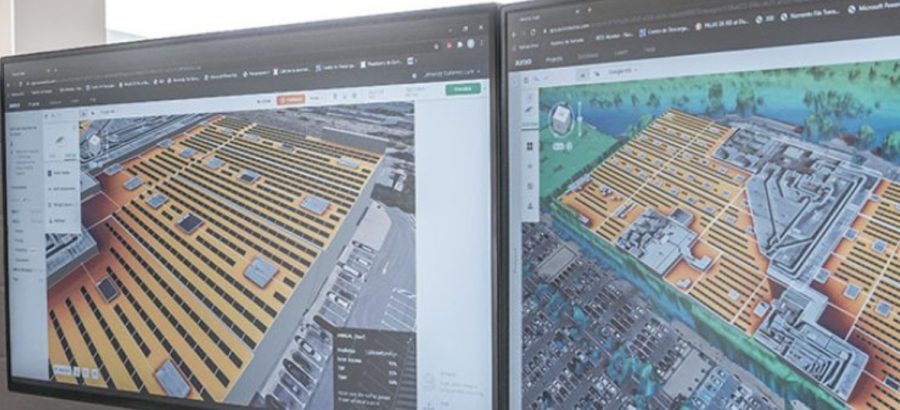

Revisamos m² útiles, orientación, inclinación y sombras (simulación 3D con PV*SOL o PVSyst).
Usamos datos de radiación de PVGIS o Meteonorm para estimar la producción.
🎯 Objetivo: pérdidas por sombreado <5 % y máxima energía específica (kWh/kWp·año).
Dimensionamiento del Campo Solar (DC)
Seleccionamos módulos de alta eficiencia (>21 % en residencial premium).
Sobredimensionamos el campo solar de forma controlada para que el inversor trabaje más tiempo a potencia nominal (ratio DC/AC entre 1,2 y 1,4).
Verificamos compatibilidad de strings: tensión en MPP y tensión máxima en NOCT y STC.
Selección de Inversor (AC)
Elegimos inversores de alta eficiencia (EURO η >97 %), con capacidad de inyección cero si se exige.
Coordinamos protecciones diferenciales tipo A/F y SPD tipo II.
Producción y Performance Ratio
Simulamos la producción horaria para estimar pérdidas por clipping (<3 % aceptable).
Buscamos un PR entre 0,75 y 0,85 en diseño óptimo.
Ingeniería Eléctrica y Protecciones
Diseñamos cableado con caída de tensión ≤1,5 % en DC y ≤1 % en AC.
Instalamos protecciones adecuadas: fusibles gPV, seccionadores, magnetotérmicos y SPD tipo II.
Aseguramos resistencia de tierra <10 Ω.
Legalización y Normativa
Preparamos memoria técnica o proyecto, esquemas unifilares y cálculos eléctricos.
Gestionamos permisos de acceso/conexión (>15 kW) y altas en RAAC o RAIPRE según corresponda.
Rentabilidad y Retorno de Inversión
Simulamos payback con tarifa real del cliente (<6-8 años objetivo) y análisis de sensibilidad ±20 % en precio de kWh.
Conclusión
Un buen proyecto no se improvisa. Combina cálculo eléctrico, análisis de radiación y cumplimiento normativo para lograr:
Máxima producción anual
Cumplimiento de RD 244/2019 y REBT
Retorno de inversión optimizado
